Anlagenteile angeliefert - Montage läuft

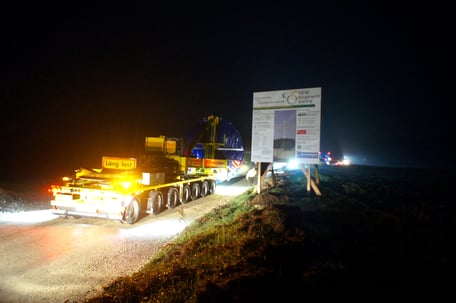

Gestern Nacht wurden die beiden Turmteile und das Maschinenhaus für das erste Windrad angeliefert. Die Durchfahrt unter der ICE-Brücke bei Kinding war Zentimeterarbeit.

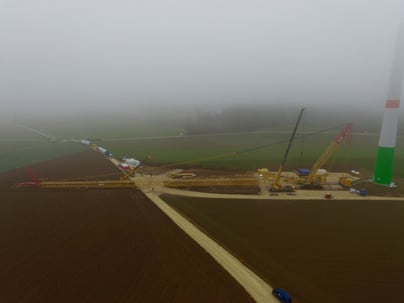

Heute vormittag wurde der Großkran mit über 600 t Zugraft aufgestellt.

Das erste Stahlrohrturmsegement mit 30 m Länge ist inzwischen montiert.  Morgen wird die Montage der Anlage fortgesetzt.



Heute Nacht werden die Schwertransporte mit den drei Rotorblätter und die Nabe angeliefert. Aufgrund der Länge von 58,7 m ist die Anlieferung der Rotorblätter der schwierigste Part.

Je nach Wind und Wetterverhältnissen wird die erste Anlage in den nächsten Tagen fertiggestellt. Der Anschluss und die Endmontage dauert in etwa 2 Wochen, sodass im Dezember die erste Kilowattstunde Strom fließen kann.
