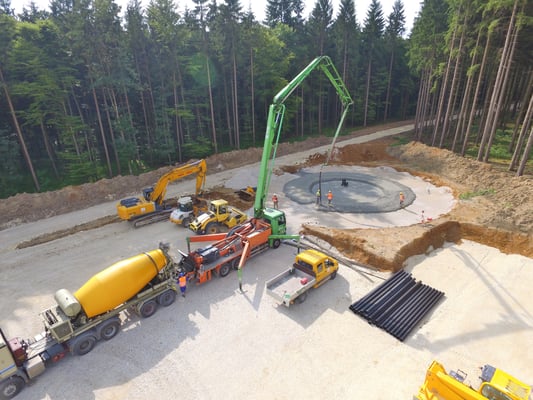

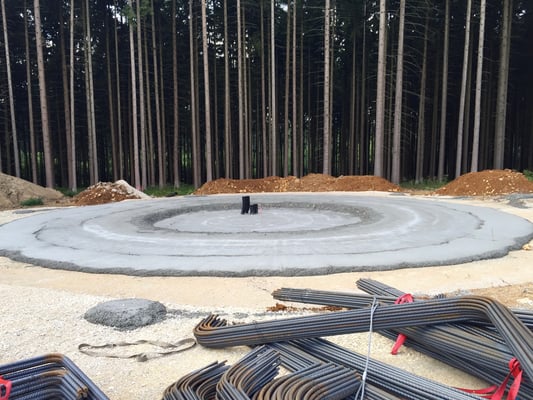

Inzwischen wurden die Sauberkeitsschichten für die Fundamente der WEA 1 und WEA 2 betoniert.
Um die Menge Beton zu transportieren waren ca. 20 Fahrmischer notwendig.

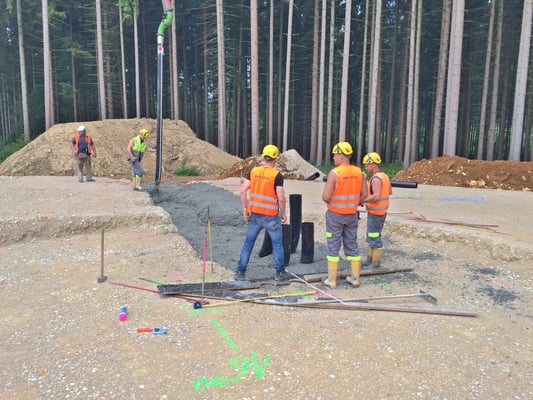

Ebenso wurden die Leerrohre für den Mittelspannungsanschluss in die Fundamentmitte gelegt.

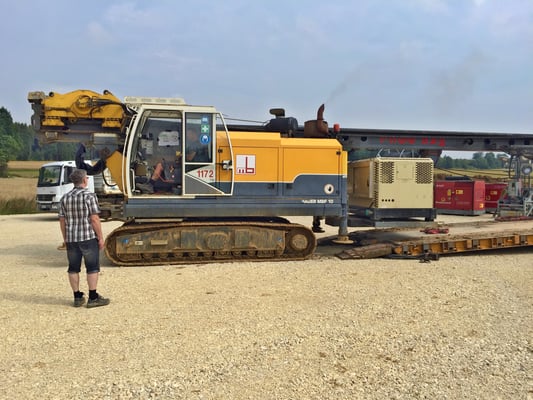

Das Bohrgerät zur Erstellung der Rüttelstopfsäulen für die WEA 3 ist auch auf der Baustellen eingetroffen.
Als nächstes werden die Bodenplatten und Fundamente betoniert, so dass bereits in ca. 4 Wochen mit dem Turmbau begonnen werden kann. Zuvor werden auch noch die Transformatoren angeliefert, die im "Keller" der Windräder aufgestellt werden.
