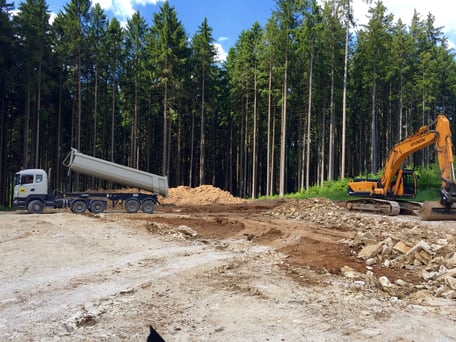

Die Kranstellflächen für die ersten beiden Windenergieanlagen sind bereits fertiggestellt worden. Der Wegeausbau zu den drei Anlagen wurde auch größtenteils bereits abgeschlossen. Im Moment wird die dritte Kranstellfläche im Wald befestigt.
In Kürze wird mit den bodenverbessernden Maßnahmen und dem Fundamentbau der drei Anlagen begonnen.
Die Trasse für die Einspeiseleitung zur Übergabestation am Umspannwerk wurde vertraglich gesichert. Der Auftrag für die Leitungsverlegung wurde inzwischen auch vergeben.
